Nghiệm thu chống thấm trước khi lát gạch là bước ít tốn kém nhất nhưng quyết định nhất trong toàn bộ hạng mục chống thấm. Lý do đơn giản: một khi đã lát gạch lên trên, không ai kiểm chứng được lớp chống thấm còn tốt hay không, và nếu phát hiện dột thì phải bóc gạch lên làm lại — tốn gấp nhiều lần chi phí ban đầu.
Bài này đưa ra checklist nghiệm thu chống thấm trước khi lát gạch: cách ngâm thử nước đúng, ngâm bao lâu, những điểm phải soi kỹ, các lỗi hay lọt và cách ghi biên bản để có căn cứ bảo hành. Áp dụng cho sàn nhà vệ sinh, ban công, sân thượng và mọi bề mặt chống thấm sẽ lát gạch/ốp lên trên.
Vì sao phải nghiệm thu trước khi lát gạch

Lớp chống thấm là lớp ẩn — nó nằm dưới lớp gạch hoàn thiện và không nhìn thấy sau khi bàn giao. Nếu bỏ qua bước nghiệm thu và lát gạch ngay, mọi khuyết tật (cổ ống làm ẩu, chân tường chưa gia cường, màng thủng, đọng nước) đều bị che lấp và chỉ lộ ra khi đã ở dưới nước một thời gian — lúc đó các dấu hiệu thấm nước như ố trần tầng dưới mới xuất hiện, và việc sửa phải bóc cả lớp gạch.
Nghiệm thu trước khi lát gạch, cụ thể là ngâm thử nước, chính là cơ hội duy nhất để phát hiện và sửa lỗi khi chi phí còn thấp.
Ngâm thử nước — làm đúng cách và đúng thời gian

Ngâm thử nước (thử tràn) là phép kiểm tra tiêu chuẩn cho hạng mục chống thấm sàn, theo tinh thần các tiêu chuẩn nghiệm thu chống thấm (TCVN). Trình tự đúng:
- Chờ lớp chống thấm khô/đủ tuổi trước khi ngâm. Sau khi thi công lớp chống thấm cuối cùng, cần để khô/đóng rắn hoàn toàn — thường khoảng 24–48 giờ tùy loại vật liệu — rồi mới ngâm nước. Ngâm khi màng chưa đủ tuổi có thể làm hỏng chính lớp vừa làm.
- Bịt phễu thu, ngâm nước dâng cao. Bịt kín miệng thoát sàn, bơm nước dâng lên bề mặt (thường khoảng 3–5 cm, đủ phủ toàn bộ diện tích và chân tường thấp).
- Giữ nước tối thiểu 24 giờ. Thời gian ngâm thử phổ biến là 24 giờ; với hạng mục quan trọng có thể kéo dài 48 giờ để chắc chắn.
- Theo dõi mặt dưới sàn / trần tầng dưới trong suốt thời gian ngâm. Không xuất hiện vệt ẩm, giọt nước hay ố mới ở trần/mặt dưới là đạt.
Lưu ý an toàn khi ngâm thử: che chắn đồ đạc ở tầng dưới, đặc biệt ngắt điện khu vực trần bên dưới nếu có nguy cơ; xả nước ngay khi phát hiện rò để tránh lan rộng. Với chung cư/nhà nhiều tầng, báo trước cho tầng dưới.
Checklist nghiệm thu chống thấm trước khi lát gạch
Đây là các điểm phải kiểm tra và tick trước khi cho phép lát gạch (bản rút gọn dùng tại hiện trường, cập nhật 07/2026):
| # | Hạng mục kiểm tra | Đạt khi | |—|—|—| | 1 | Bề mặt chống thấm | Phủ kín, liền mạch, không bỏ sót góc cạnh, không rộp bong | | 2 | Cổ ống thoát sàn | Đã gia cường quanh cổ ống, không hở khe giữa ống và nền | | 3 | Chân tường / góc gấp khúc | Đã bo góc, phủ trùm lên chân tường tối thiểu 15–20 cm | | 4 | Số lớp và định mức | Đủ số lớp và định mức nhà sản xuất, các lớp vuông góc nhau | | 5 | Độ dốc thoát nước | Nước thoát hết về phễu, không còn điểm đọng sau khi tưới | | 6 | Ngâm thử nước 24–48h | Trần/mặt dưới không xuất hiện vệt ẩm, giọt nước mới | | 7 | Ảnh hồ sơ các điểm yếu | Đã chụp cổ ống, chân tường, lớp gia cường trước khi che lấp | | 8 | Biên bản nghiệm thu | Ghi vị trí, vật liệu, số lớp, kết quả thử nước, bảo hành |
Chỉ khi tất cả các mục đạt mới chuyển sang lát gạch. Một mục chưa đạt — nhất là ngâm thử nước và cổ ống — là đủ lý do dừng lại xử lý.
NHẬN BÁO GIÁ SẢN PHẨM
Bạn sắp lát gạch sàn nhà vệ sinh, ban công hay sân thượng và muốn nghiệm thu lớp chống thấm cho chắc trước khi che lấp? Để lại tên, số điện thoại và vị trí cần kiểm tra — kỹ thuật VTHOME hướng dẫn cách ngâm thử nước đúng và các điểm phải soi, hoặc khảo sát trực tiếp trước khi báo giá, để bạn không phải bóc gạch làm lại về sau.
Hotline: 0986.833.433
Các điểm hay lọt khi nghiệm thu

- Cổ ống thoát sàn. Đây là điểm rò số một và cũng hay bị soi qua loa. Sau khi ngâm nước, kiểm tra kỹ mặt dưới quanh vị trí cổ ống trước tiên.
- Chân tường và góc gấp khúc. Nơi bê tông co giãn nhiều, lớp chống thấm dễ tách nếu không bo góc và gia cường.
- Mép cửa, ngưỡng cửa nhà vệ sinh. Nước hay đi ngang qua ngưỡng ra hành lang nếu không xử lý.
- Điểm tiếp giáp giữa các hạng mục. Chỗ sàn gặp hộp kỹ thuật, ống xuyên sàn, khe co giãn.
Với nhà vệ sinh, tham khảo thêm cách xử lý không phải đục toàn bộ trong bài chống thấm nhà vệ sinh không cần đục gạch; với sân thượng, xem quy trình đầy đủ ở chống thấm sân thượng triệt để.
Ví dụ thực tế từ công trình VTHOME

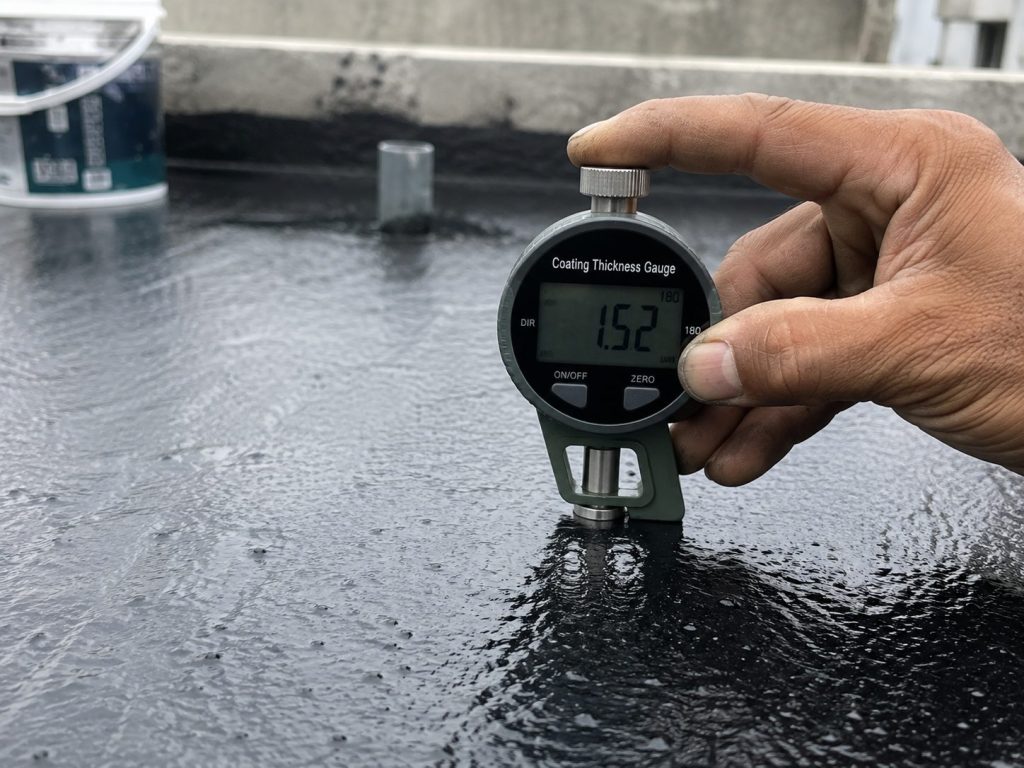

Tại các công trình chống thấm sân thượng/sàn mái VTHOME đã thi công, chi tiết được soi kỹ nhất luôn là miệng thoát nước sàn — ảnh hiện trường ghi lại cận cảnh cổ ống được xử lý chống thấm quanh ống thoát và lưới chắn rác, đúng điểm mà thợ ẩu hay bỏ qua. Việc chụp ảnh lớp gia cường cổ ống và chân tường trước khi phủ lớp bảo vệ được làm như một phần hồ sơ nghiệm thu.
Bài học lặp lại: chỗ dột dai dẳng nhất gần như luôn là điểm yếu bị che lấp mà không nghiệm thu — cổ ống, chân tường. Mọi công trình VTHOME đều có hợp đồng thi công và biên bản nghiệm thu ghi rõ khối lượng, vật tư, số lớp và kết quả thử nước — không làm chui, không hứa miệng.
Lỗi thường gặp khi nghiệm thu chống thấm
- Lát gạch ngay sau khi thi công, không ngâm thử nước. Che lấp mọi khuyết tật, chỉ lộ ra khi đã quá muộn.
- Ngâm nước khi màng chưa đủ tuổi. Làm hỏng chính lớp chống thấm vừa làm.
- Ngâm quá nhanh hoặc mực nước quá thấp. Không đủ áp lực/thời gian để lộ lỗi.
- Chỉ nhìn mặt trên, không theo dõi trần tầng dưới. Rò thật thường lộ ở mặt dưới trước.
- Không lưu ảnh và biên bản. Sau này có sự cố không có căn cứ bảo hành, không biết đã làm những gì.
Ghi biên bản nghiệm thu — căn cứ bảo hành
Biên bản nghiệm thu chống thấm nên ghi rõ: vị trí và diện tích hạng mục, vật liệu và thương hiệu sử dụng, số lớp thi công, kết quả ngâm thử nước (thời gian ngâm, có/không rò), các điểm gia cường đã xử lý, và thời hạn bảo hành. Đây vừa là cơ sở để chủ nhà yên tâm, vừa là căn cứ khi cần bảo hành.
VTHOME thi công theo hợp đồng ký với pháp nhân Công ty Cổ phần Công nghệ Xây dựng và Thương mại Việt Tín (MSDN 0110540706), bảo hành 24 tháng; vật tư dùng thật gồm các thương hiệu đã kiểm chứng như KOVA, TechNano Paint, DURA và nhãn riêng VTHome Waterguard — chi tiết tại trang sản phẩm VTHOME.
Kết luận
Nghiệm thu chống thấm trước khi lát gạch là bước bảo hiểm ít tốn kém nhất cho toàn bộ hạng mục: chờ lớp chống thấm đủ tuổi, ngâm thử nước 24–48 giờ, theo dõi trần tầng dưới, soi kỹ cổ ống và chân tường, lưu ảnh và ghi biên bản. Bỏ bước này để lát gạch ngay là đánh cược với chi phí bóc gạch làm lại về sau.
Bạn sắp lát gạch và muốn nghiệm thu lớp chống thấm cho chắc? Gọi 0986.833.433 hoặc để lại thông tin ở form phía trên để nhận hướng dẫn từ kỹ thuật VTHOME.
Xem thêm: Chống thấm sân thượng triệt để: quy trình 6 bước · Dấu hiệu nhận biết nhà bị thấm nước
Câu hỏi thường gặp
Ngâm thử nước chống thấm bao lâu là đủ? Thời gian ngâm phổ biến là 24 giờ; với hạng mục quan trọng có thể kéo dài 48 giờ. Trước khi ngâm, cần chờ lớp chống thấm khô/đóng rắn hoàn toàn, thường 24–48 giờ tùy vật liệu.
Nghiệm thu xong bao lâu thì lát gạch được? Sau khi ngâm thử nước đạt (không rò), xả nước, để bề mặt khô rồi mới lát gạch. Không lát gạch khi chưa ngâm thử hoặc khi kết quả thử nước chưa đạt.
Sàn nhà vệ sinh có bắt buộc ngâm thử nước không? Nên làm. Nhà vệ sinh là khu vực thường xuyên có nước, rò rỉ dễ gây ố trần tầng dưới. Ngâm thử trước khi lát gạch là cách phát hiện lỗi khi chi phí sửa còn thấp.
Nếu ngâm thử phát hiện rò thì xử lý thế nào? Xả nước ngay, xác định điểm rò (thường là cổ ống hoặc chân tường), xử lý lại đúng điểm đó và các điểm yếu liên quan, rồi ngâm thử lại cho tới khi đạt mới lát gạch.
Nghiệm thu chống thấm đạt yêu cầu mới nên lát gạch hoặc hoàn thiện bề mặt. Nếu công trình còn phần tường, trần cần sơn, hãy dùng công cụ dưới đây để tính nhanh chi phí trọn gói và kiểm tra mức báo giá của nhà thầu.
